Aufatmen für Autofahrerinnen und Autofahrer in der Region: Die Wehr- und Kanalbrücke in Besigheim wird ab Freitagabend wieder für den PKW-Verkehr geöffnet. Damit kann ein wichtiger Teil des bisherigen Ausweichverkehrs wieder entfallen.
Um die Einhaltung des Gewichtslimits sicherzustellen, wird an der Brücke ein Torbogen als Höhenbegrenzung errichtet.
Der Busverkehr bleibt weiterhin umgeleitet.
Die Brücke wird rund um die Uhr elektronisch überwacht. Gleichzeitig laufen in den kommenden Wochen weitere Arbeiten zur Stabilisierung des Bauwerks. Hierzu werden zusätzliche Ankerdübel eingebaut.
Während dieser Arbeiten kann es zeitweise zu halbseitigen Sperrungen der Brücke kommen.
Die Sperrung der Wehr- und Kanalbrücke hat in den vergangenen Wochen zu einer erheblichen zusätzlichen Verkehrsbelastung geführt, die insbesondere auch in Kirchheim deutlich zu spüren war.
Mit der Wiederöffnung ist nun eine spürbare Entlastung der Verkehrssituation zu erwarten. Für Pendlerinnen und Pendler sowie für die Anwohnerinnen und Anwohner bedeutet dies voraussichtlich weniger Ausweichverkehr, weniger Staus und wieder mehr Normalität auf den Straßen.

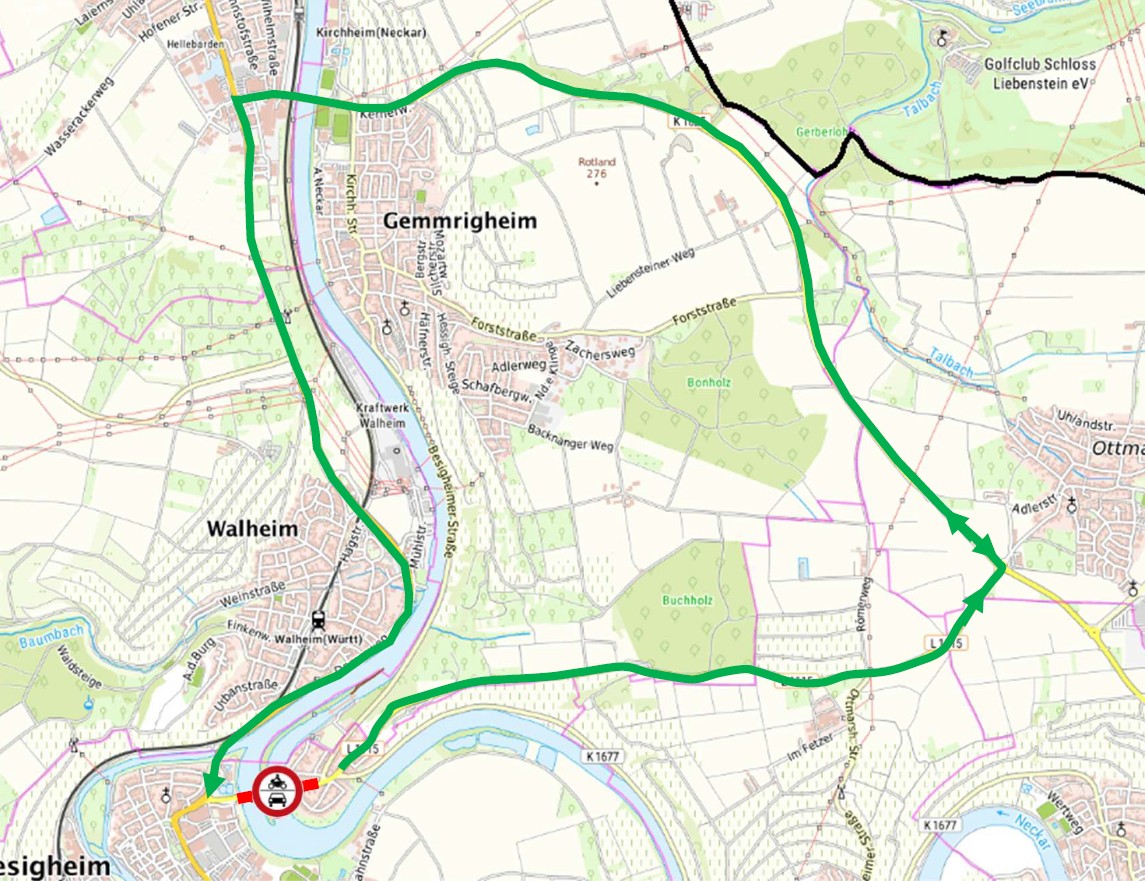

Ab Montag, 28.9.2026 werden die Arbeiten am Kreisverkehr in Gemmrigheim fortgesetzt. Die Bauarbeiten werden voraussichtlich rund drei Monate dauern.
Während dieser Zeit wird der Verkehr im Bereich des Kreisverkehrs über eine Ampelschaltung geregelt. Dadurch kann es zeitweise zu Wartezeiten und Verkehrsbehinderungen kommen.
Für die Verkehrssituation in der Region bedeutet dies zunächst weiterhin Einschränkungen. Gleichzeitig ist mit der Wiederöffnung der Wehr- und Kanalbrücke in Besigheim ab Freitagabend eine wichtige Entlastung insbesondere für den Verkehr in Richtung Kirchheim zu erwarten.
Wir bitten alle Verkehrsteilnehmerinnen und Verkehrsteilnehmer, in den kommenden Wochen rund um den Kreisverkehr etwas mehr Zeit einzuplanen und die ausgeschilderte Verkehrsführung zu beachten.
Die umfangreichen Bauarbeiten zum Bau des Busbahnhofs, des Fahrradparkhauses und zur Umgestaltung des gesamten Bahnhofsbereiches gehen in die bereits angekündigte zweite Bauphase.
Diese beginnt am Montag, 31. August 2026, und dauert voraussichtlich bis Samstag, 31. Oktober 2026.

Für diesen Zeitraum wird die Bahnhofstraße ab der Einmündung Schillerstraße für den Individualverkehr voll gesperrt. Eine Durchfahrt mit dem Pkw ist dort während der Bauarbeiten nicht möglich.
Der Linienverkehr bleibt gewährleistet. Die Busse können den Bahnhof wieder über die Bahnhofstraße anfahren und verlassen. Auch die Zufahrt zur Firma Hornung bleibt gewährleistet. Kunden, Lieferverkehr und Beschäftigte können das Unternehmen weiterhin erreichen. Im Bereich der Anlieferung sind zusätzliche Kanalbauarbeiten vorgesehen, die mit der Firma abgestimmt werden.

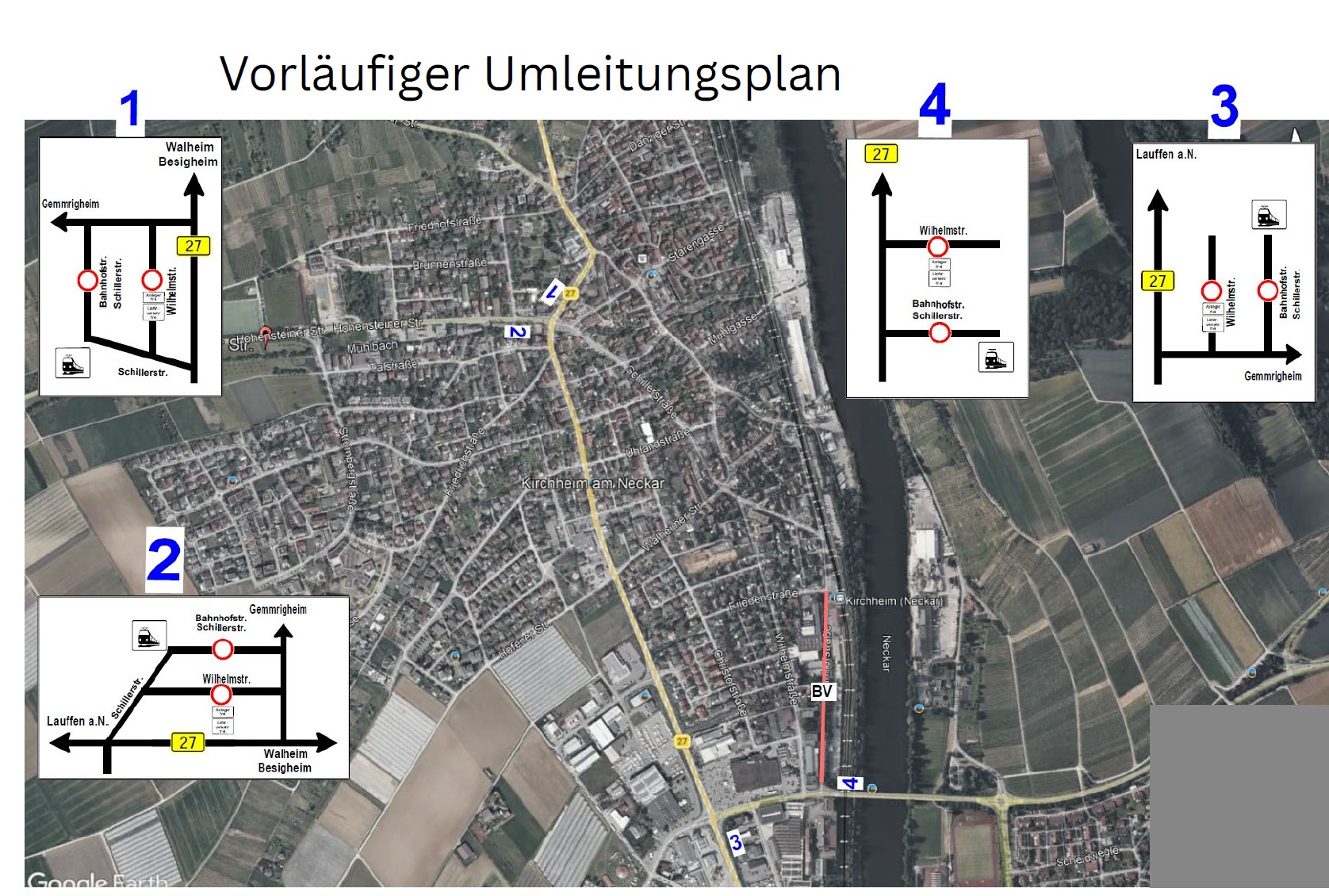

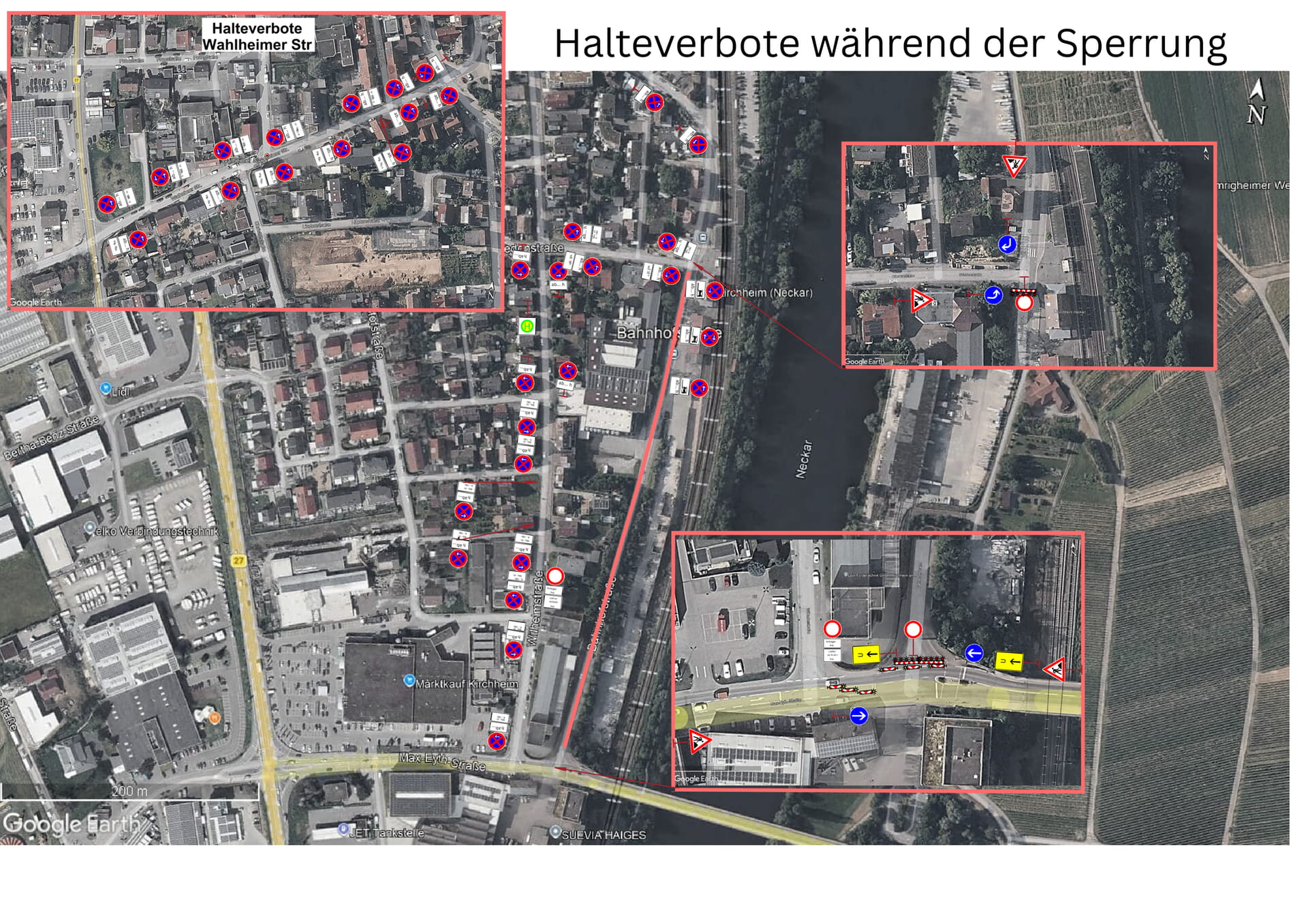

Auch die Friedenstraße bleibt für den Anliegerverkehr erreichbar. Die erforderliche Verkehrsführung wird entsprechend ausgeschildert. Insbesondere sind die dort angeordneten Halteverbote zu beachten, damit der notwendige Verkehrsfluss gewährleistet werden kann.
In der Wilhelmstraße wird weitgehend zu den früheren Verkehrsregelungen zurückgekehrt.
Die derzeit noch vorhandene Insel im Bereich Bahnhofstraße/Schillerstraße wird im Zuge der Bauarbeiten zurückgebaut. An dieser Stelle entsteht eine Ein- und Ausstiegszone für Bahnhofsbesucher.
Der Bereich wird entsprechend beschildert und mit einem eingeschränkten Halteverbot versehen. Er soll insbesondere das kurzzeitige Ein- und Aussteigen von Personen ermöglichen. Ein längeres Abstellen von Fahrzeugen ist dort nicht vorgesehen.
Die Zufahrt zur Firma Blatt ist während der Bauphase ausschließlich von Norden über die Schillerstraße möglich.
Die Gemeinde bittet alle Verkehrsteilnehmenden, die Beschilderung und die eingerichtete Verkehrsführung zu beachten und die ausgewiesenen Verkehrsflächen freizuhalten.
Die zweite Bauphase wird erneut mit Beeinträchtigungen für Anwohnerinnen und Anwohner, Gewerbetreibende, Pendlerinnen und Pendler sowie alle Verkehrsteilnehmenden verbunden sein. Die Gemeinde bittet daher um Geduld, Verständnis und Rücksichtnahme.
Die Gemeinde informiert über den weiteren Baufortschritt und Änderungen der Verkehrsführung weiterhin über das Nachrichtenblatt, die Homepage und die Social-Media-Kanäle.
Wir bedanken uns bei allen Bürgerinnen und Bürgern, Anwohnerinnen und Anwohnern, Gewerbetreibenden sowie Pendlerinnen und Pendlern für ihr Verständnis und ihre Geduld während der verbleibenden Bauzeit.
